关键链法:CCPM。

在CPM的基础上,增加对资源和非关键路径整体控制。思路是将TOC约束理论+CPM关键路径结合。

1)TOC:发现短板-》充分挖掘短板潜能-》围绕短板决策-》提升短板-》突破短板2)CCPM基本思想:1)整体把握,2)围绕短板决策,3)CPM只是有概率完成,4)设置缓冲应对不能按计划完成的风险。3)缓冲类型:1)整体缓冲-放在最后,由PM统一管理(所有任务中,没有设置缓冲的任务统一求值)。2)输入缓冲:非CP和CP之间(只要有逻辑关联就要设置缓冲,在关键链任务之前设置缓冲,缓冲量为非关键路径的缓冲值)。3)资源缓冲:一开始就准备好。

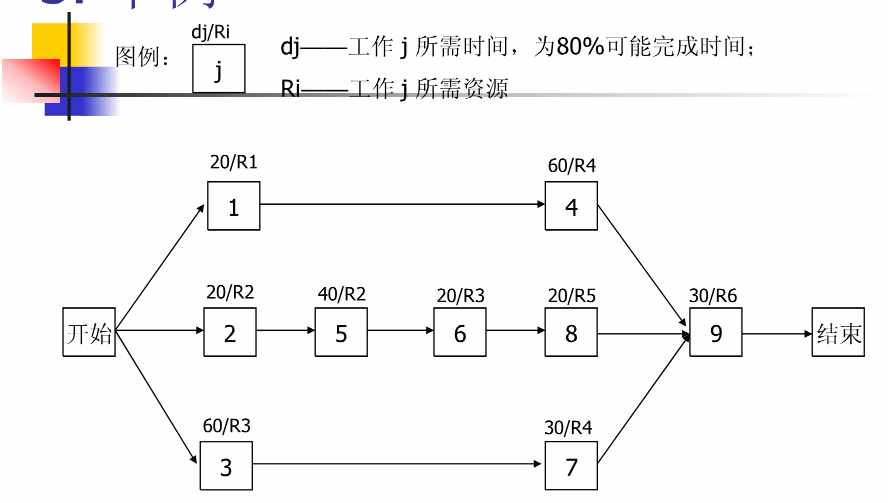

输入缓冲量:根号下(之前每个任务的缓冲时间的平方和)。项目缓冲量:根号下(所有任务中,没有设置缓冲的任务统一求值)。4)CPM完工概率按照50%计算安全时间,剩下的是缓冲时间。5)延迟原因:1)学生综合症/帕金森定量:最后才做。2)多任务效应:共享资源限制。3)完工瞒报假设:提前完成的工作瞒报,以减轻工作量。6)实例:

PMP项目进度网络图详解——CCPM关键链法

1)任务量减半:所有任务工作量变为50%。

2)资源竞争判定:总路径最短。如4,7的竞争,因1-4相比 1-7来说,不用等待,所以4-7。

3)重新计算关键链:1-4-7-9。

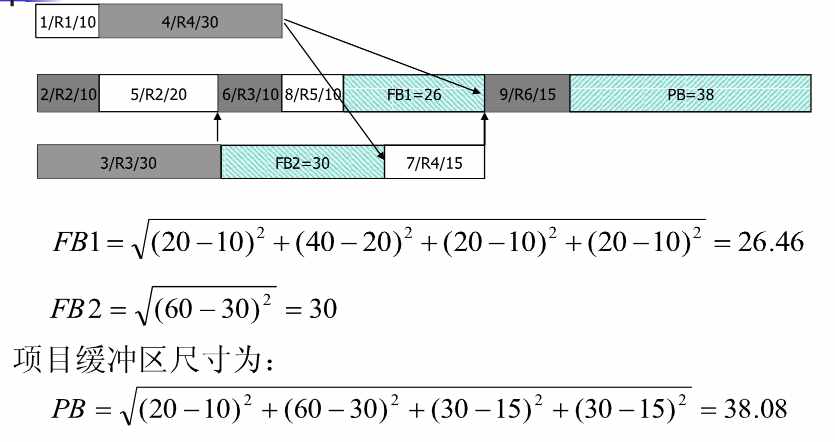

4)计算输入缓冲量:关键任务7之前,关键任务9之前。7之前的非关键任务为3,缓冲值为30。9之前的非关键路径为2-5-6-8,缓冲值为246。

5)计算项目整体的缓冲值:关键路径的缓冲值:1-4-7-9,缓冲值为308

PMP项目进度网络图详解——CCPM关键链法
